工事完了までの流れ
FLOW
お客様から調査のご依頼を頂きましたら、解体建物又は改修建物の建材を確認し、アスベスト使用の有無を迅速に調査致します。

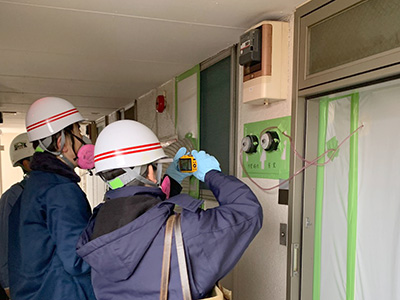

・現地でのヒアリング・目視調査
・現地で分析試料採取し、第三者機関への分析依頼

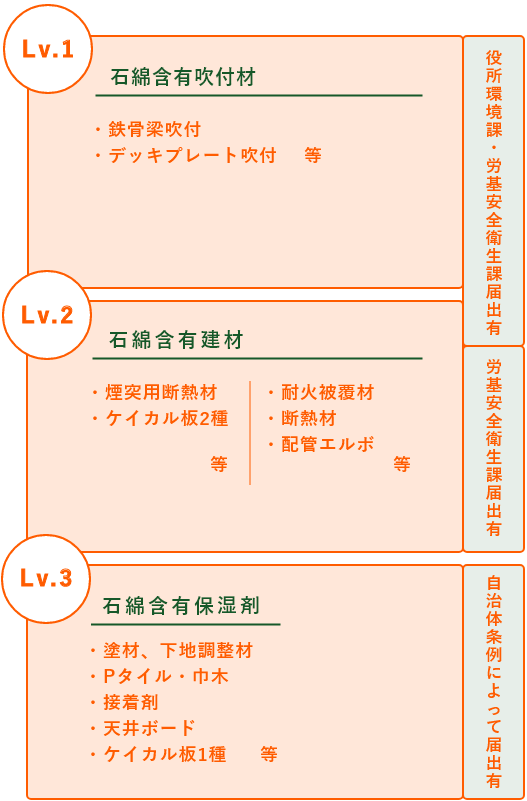

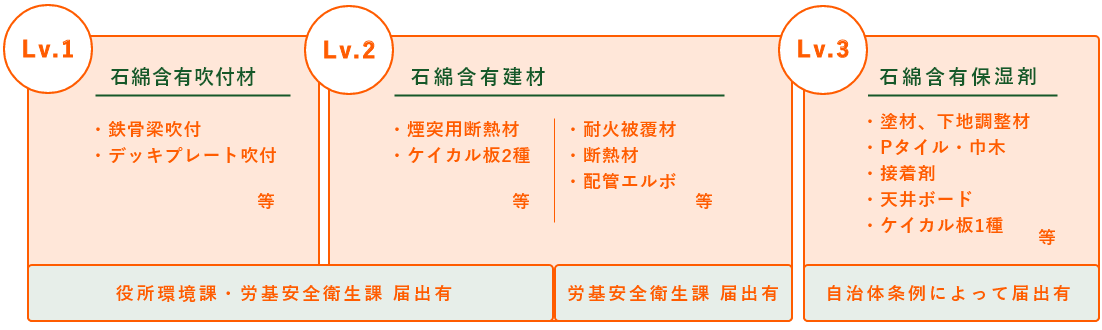

石綿対策工事決定後、レベルに応じた必要な届出を各官公署へ行ないます。詳しくはこちらです。

事前準備
見積もり,事前調査,工事計画・要領書準備,必要機器・資材の準備

準備作業1

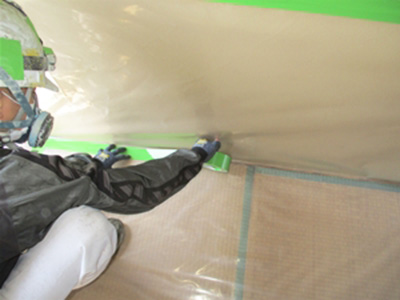

床面の養生(プラスチックシート2枚重ね),隔離用足場及びローリングの組み立て,壁面の養生(プラスチックシート1枚重ね),その他の養生

準備作業2

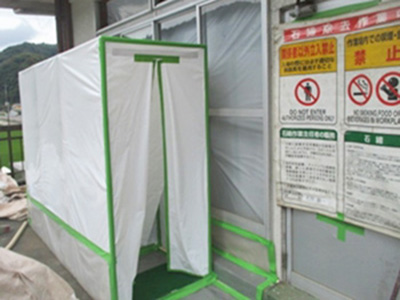

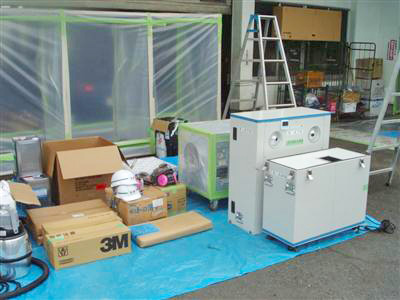

セキュリティーゾーンの組み立て・設置,負圧除塵装置の設置,換気及び負圧状態の確認

除去作業1
事前クリーニング(アスベストの劣化が著しい場合),粉塵飛散抑制剤による除去面の前処理

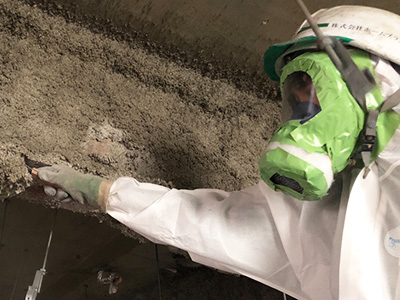

除去作業2

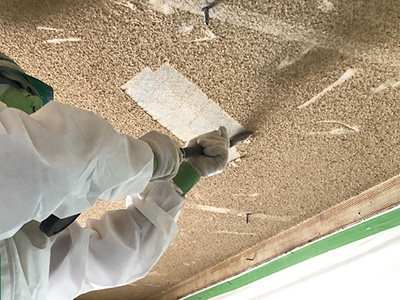

切削作業,粉塵飛散防止剤による除去面の最終処理

除去作業3

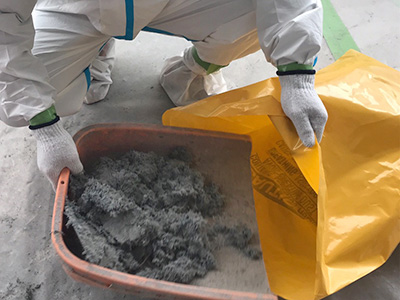

清掃・換気,除去したアスベストの廃棄用容器等への封入

アスベスト処理

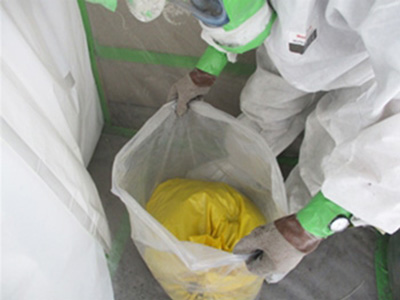

除去したアスベストの廃棄用容器等への封入,(2重袋詰め)

諸官公署による立会検査

後片付け
養生シートの撤去,足場解体・場外搬出,養生シート等の廃棄物の搬出,清掃

アスベスト搬出

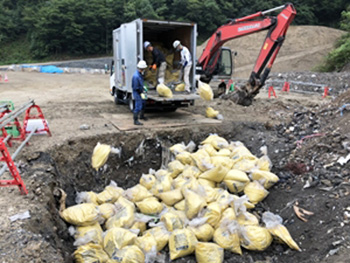

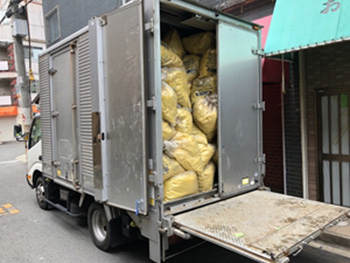

特別管理産業廃棄物処理運搬業者によるアスベスト排出

アスベスト最終処理
特別管理産業廃棄物処理業者によるアスベスト処理
施工記録,作業者の作業記録等,工事完了報告書の提出
